Сокращение сроков ремонта колонны на 9 дней

24 апреля 2026
543
Мы проводим работы по шефмонтажу и монтажу внутренних контактных устройств (ВКУ) колонн, реакторов и сепараторов. Сегодня делимся историей о том, как нам удалось в сжатые сроки произвести монтаж.

 ЗАПРОС КЛИЕНТА
  • Выполнение работ по демонтажу и монтажу ВКУ в колонне 2/30К-1 диаметром 1000/1800
  • Плановый период простоя установки в ремонте составлял 18 суток
  • Всего в колонне 36 тарелок

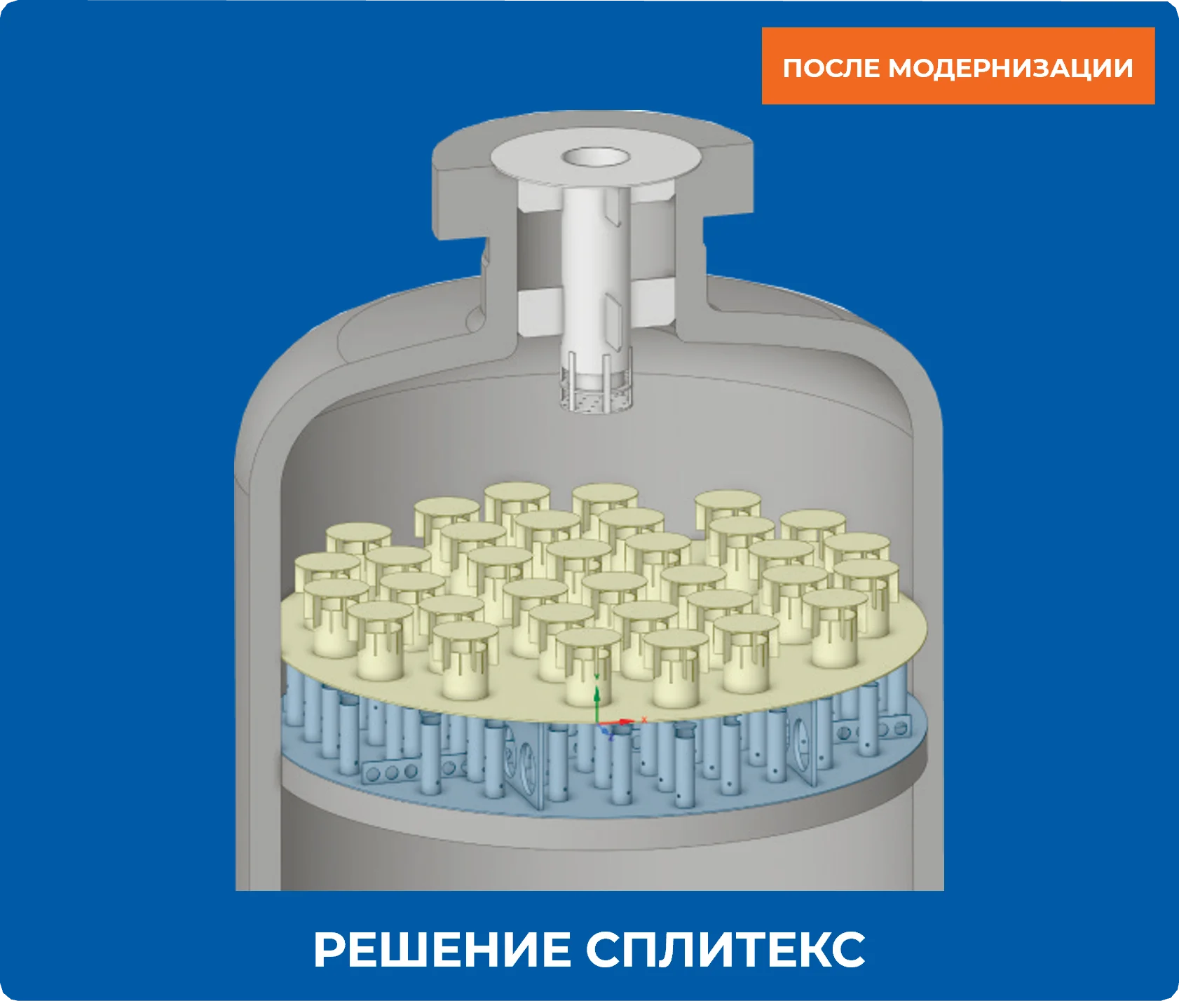

В соответствии с техническим заданием на выполнение работ, необходимо было заменить существующие ВКУ на более эффективные производства Сплитекс с демонтажем существующих опорных элементов и монтажом новых в период остановочного капитального ремонта установки. Критическим путем ремонта установки являлось замена ВКУ в колонне.

ПЛАН РАБОТ ВКЛЮЧАЛ В СЕБЯ:
  • Вскрытие люков колонны, внутренний осмотр самого аппарата
  • Демонтаж тарелок с 1 по 16 диаметр – 1000мм
  • Демонтаж тарелок с 17 по 36 диаметр – 1800мм
  • Разметка и сборка опорных элементов на прихватки
  • Обварка опорных элементов

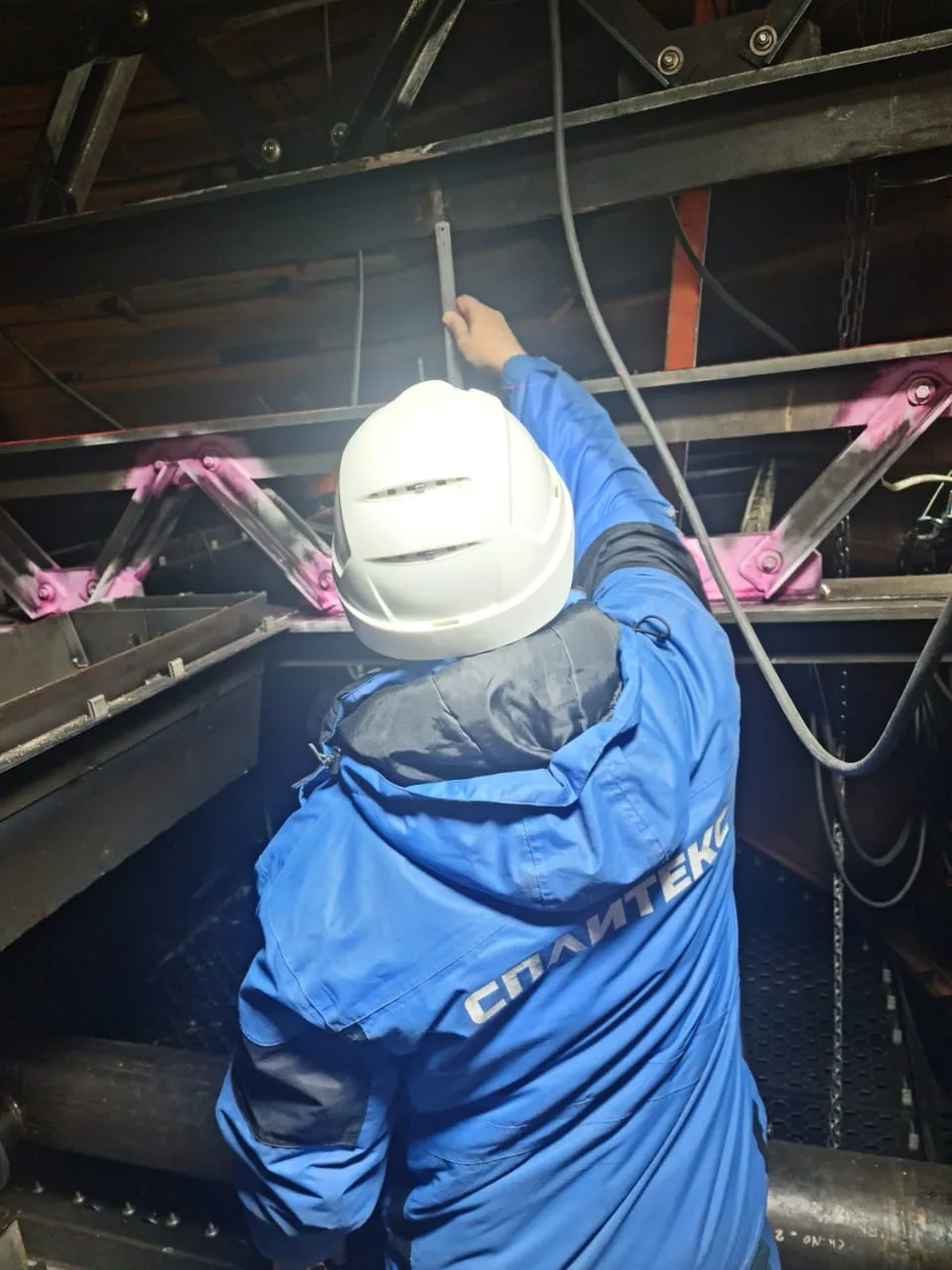

  • Монтаж тарелок
  • Закрытие люков

РЕЗУЛЬТАТ
В процессе выполнения работ велся четкий мониторинг выполнения сменных заданий.
    • ОБШИЙ СРОК ПРОСТОЯ СОКРАТИЛСЯ. Замена ВКУ организована за 9 суток вместо запланированных 18.
    • ОБЕСПЕЧЕНА ДОПОЛНИТЕЛЬНАЯ ПРИБЫЛЬ ПРЕДПРИЯТИЯ В ДЕСЯТКИ МИЛЛИОНОВ РУБЛЕЙ за счет сокращения срока простоя предприятия.
ЧТО СДЕЛАЛИ

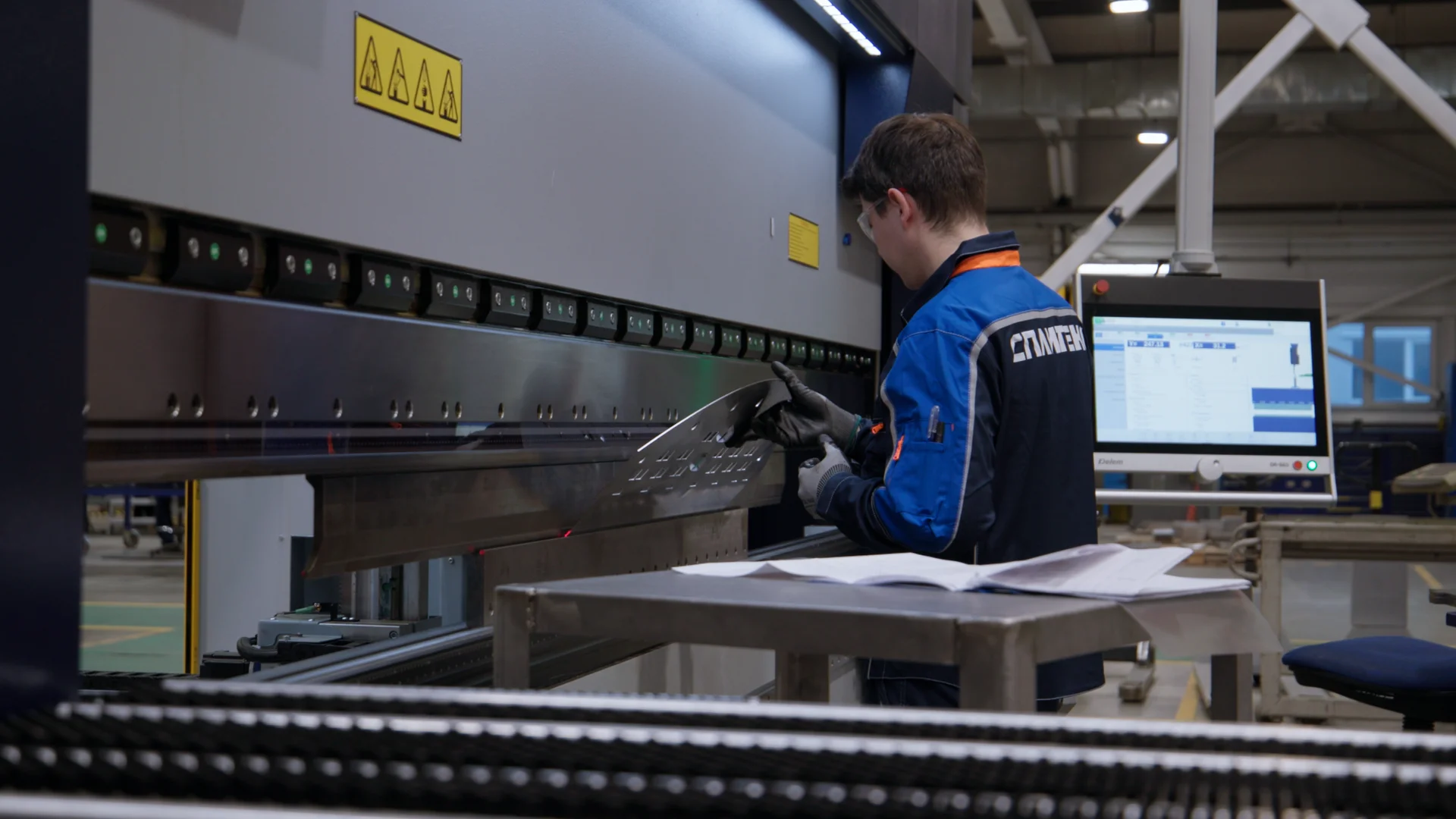

 Для выполнения данного объема было мобилизовано 20 монтажников и 6 сварщиков для работы в круглосуточном режиме.

 КАК ДОБИЛИСЬ РЕЗУЛЬТАТА
  • Демонтаж существующих опорных элементов и тарелок ускорили на 70% (с 8 суток до 3) за счёт плазменной резки на двух уровнях.
  • Разметку, сборку опорных элементов, включая их обварку, ускорили на 18% (1430 → 1171 чел./час) — применяли полуавтоматы на двух уровнях при обварке опорных элементов.
  • Монтаж тарелок — на 70% (1430 → 450 чел./час). Это было достигнуто за счет слаженной работы и профессионализма монтажников, применения гайковертов и шуруповертов.

 В итоге Заказчик приступил к пусковым операциям раньше срока!

Свяжитесь с нами для получения дополнительной информации и подбора оптимального продукта с учетом ваших технологических особенностей по телефону +7(4967)76-06-00 или по электронной почте inbox@spliteks.ru.

Другие новости

2 октября 2026

Эффект «незавершенного» романа: почему самый дешевый подрядчик на замене ВУ колонны обходится заводу дороже

Мы привыкли думать, что для привычных работ для нефтеперерабатывающего завода, выбирая подрядчика на тендере по самой низкой цене — например, заменить внутренние устройства колонн , — то этого достаточно. Казалось бы, где здесь можно ошибиться?
Подробнее
24 сентября 2026

Фокус ближайшего будущего: поставка ВКУ для DWC-колонн

Рынок разделения сред меняется: классические схемы с каскадом из трёх-четырёх колонн уходят в прошлое, уступая место технологиям Dividing-Wall Column (DWC). Для современных НПЗ это не просто тренд, а жёсткая экономическая необходимость.
Подробнее
17 сентября 2026

Комплексный проект по увеличению производительности: от расчета до выхода на режим

В условиях современной промышленности рост эффективности производственных активов — ключевой фактор конкурентоспособности.
Подробнее

Элемент не найден!
